山東首個海上風電項目全部吊裝完成!
來源:海上風電 時間:2021/12/1 15:07:52 用手機瀏覽

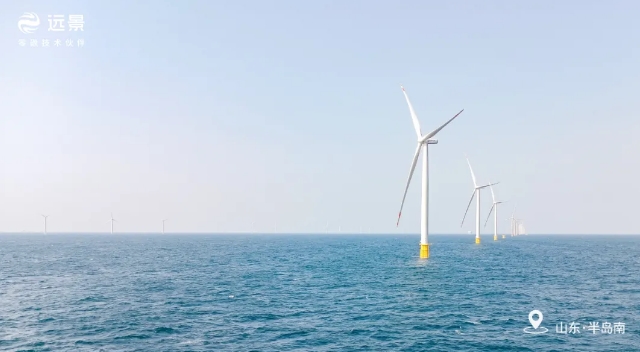

11月28日17點06分,隨著最后一臺遠景能源EN-161/5.2MW海上智能風機第三只葉片與輪轂精準對接,山東首個海上風電項目——華能山東半島南4號海上風電項目全部吊裝完成,最后一批風機進入并網階段。項目建成后,每年可提供清潔電能8.2億千瓦時,節省標煤25.3萬噸,減少二氧化碳排放55.6萬噸,對山東省能源轉型和零碳目標的實現具有重要意義。

今年以來,華能山東公司主動踐行“雙碳”戰略,加快綠色低碳轉型,將半島南4號海上風電項目作為今年的“Ⅰ號工程”,舉全公司之力加快推進。

期間,協同遠景能源等各參建單位克服船機資源短缺、風機設備供貨緊張、海況惡劣、疫情反復等諸多困難,堅持“標準化、規范化、精益化”管理,采取“一機一方案”施工措施,建立“統籌集約、統一高效”的物資供應體系,安全高效地完成各大工程節點,跑出項目建設加速度。

\

今年1月4日,完成首根風機基礎鋼管樁沉樁

5月9日,完成山東省首臺海上風機吊裝

8月28日,完成海上升壓站吊裝

9月12日,首批遠景能源EN-161/5.2MW海上智能風機成功并網,發出山東省第一度海上風電

11月15日,完成全部風機基礎沉樁

11月28日,完成全部風機吊裝

項目實現當年開工,當年投產,并創下山東省海上風電“首個核準、首個開工、首個發電”等多項記錄。目前已完成40臺風機并網,完成發電量5155萬千瓦時。

該項目是國內首個風、光、儲綜合利用的海上風電項目,裝機總容量301.6MW,安裝58臺遠景能源EN-161/5.2MW海上智能風機。施工中,創造性地實施海上風機“整體”吊裝,首次實現海上升壓站全國產化;首次采用單浮吊船四主鉤配合抬樁、翻樁施工方法,創造了單一船組14天完成8根單樁施工、單月沉樁13根新記錄,為國內同類型海上風電項目建設積累了寶貴經驗。



分享到:
相關文章 iTAG:
首個中外合資海上風電項目并網發電
國家能源局正式批復750萬千瓦海上風電項目!
山東光伏發電裝機高潮下的冷思考:怎破并網瓶頸、避免
低價不會殺死行業!首批平價海上風電項目連中三元背后
柔性直流海上風電項目 首批機組正式并網發電
2020年山東海洋風力發電量178.96億千瓦時 同比增長4.1
事故 | 94臺8MW!全球海上風電開發巨頭一風場風機著火
這艘安裝船 一次運12根超大單樁!
頻道推薦
服務中心
微信公眾號

CESI
關于本站
版權聲明
廣告投放
網站幫助
聯系我們
網站服務
會員服務
最新項目
資金服務
園區招商
展會合作
節能產業網是以互聯網+節能為核心構建的線上線下相結合的一站式節能服務平臺。
©2007-2020 CHINA-ESI.COM
鄂ICP備19009381號-2
節能QQ群:39847109
頂部客服微信二維碼底部
掃描二維碼關注官方公眾微信
heyzo一本久久综合
