中國最南端海上風電場完成吊裝
來源:金風科技 時間:2021/9/10 17:02:23 用手機瀏覽

近日,我國最南端海上風電項目——廣東湛江海上風電項目(下簡“湛江項目”)順利完成全部47臺機組吊裝。項目自2021年3月29日首臺吊裝至全部完成,建設歷時5個月。項目采用金風科技GW171-6.45MW海上機組,該機型采用直驅永磁技術路線,是金風科技6S產品平臺的代表機型之一,具有并網友好、運行穩定、安裝高效、管理智能等優點。

\

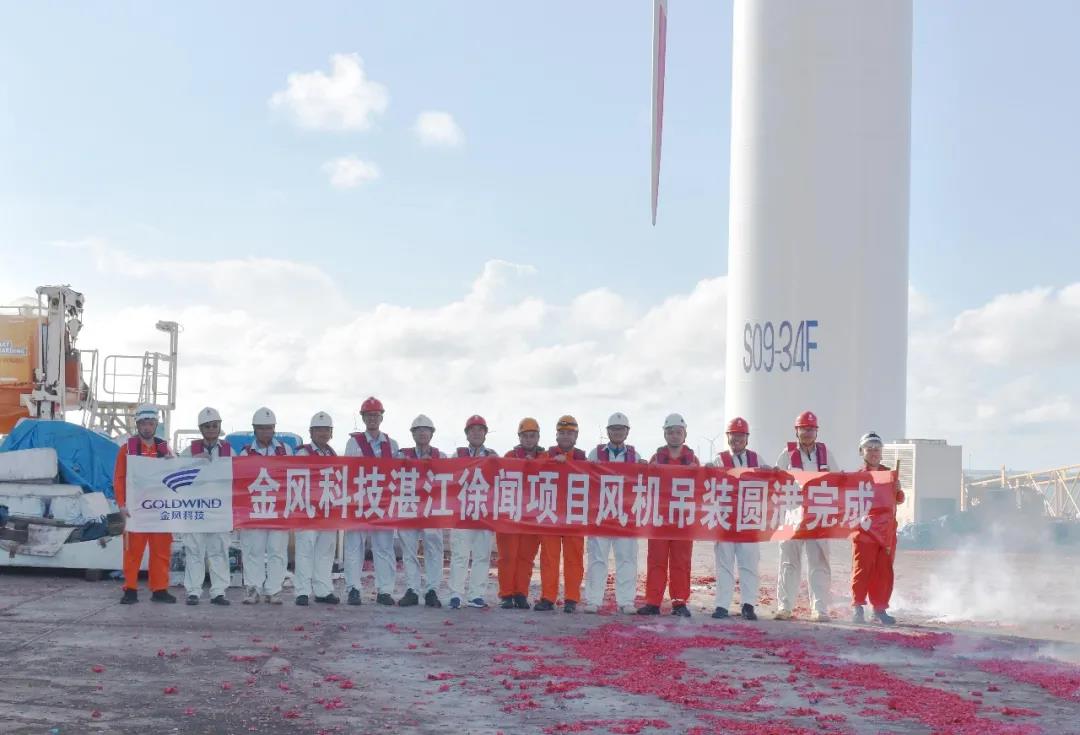

↑湛江項目風機吊裝圓滿完成

項目位于廣東省湛江市,場址中心離岸距離30公里。水深 5~26 米之間,項目環境較為復雜,易受熱帶氣旋、臺風影響,風浪較大,出海窗口期短,施工難度大。

據項目經理介紹,該項目全年主要施工窗口期為3月到9月,在此期間的潮漲、潮落的潮位沒有規律可循,一天或兩天僅出現一次高潮位,直接影響出海作業時間,夜間出海成為常態。

為確保項目的高效開展,金風憑借著豐富的項目經驗,對整體項目實施“一站式”服務。攜手業主、施工單位等相關方在項目運輸、吊裝等環節主動提供細致的解決方案,時刻關注每一個環節,積極推動現場進度。在多方緊密配合下,項目最終圓滿完成全部機組吊裝工作。



分享到:
相關文章 iTAG:
漲停!風電整裝巨頭金風科技成色幾何?
國內首例外海風機浮態安裝!
在手訂單16395MW,盈利能力明顯提升!金風科技公布半年
揭秘海上風電背后的英雄
中國里程碑式遠海風電場全部機組吊裝成功!
我國最大規模海上風電并網輸電工程建設邁入“沖刺階段
金風科技布局浙江海上風電!意向規劃落地金風科技裝備
4060噸“巨無霸”!國內最大海上風電升壓站發運
頻道推薦
服務中心
微信公眾號

CESI
關于本站
版權聲明
廣告投放
網站幫助
聯系我們
網站服務
會員服務
最新項目
資金服務
園區招商
展會合作
節能產業網是以互聯網+節能為核心構建的線上線下相結合的一站式節能服務平臺。
©2007-2020 CHINA-ESI.COM
鄂ICP備19009381號-2
節能QQ群:39847109
頂部客服微信二維碼底部
掃描二維碼關注官方公眾微信
heyzo一本久久综合
