單船單月吊裝12臺!中國鐵建港航局刷新北方海上風機安裝最快紀錄
來源:中國鐵建港航局 時間:2021/8/31 22:10:20 用手機瀏覽

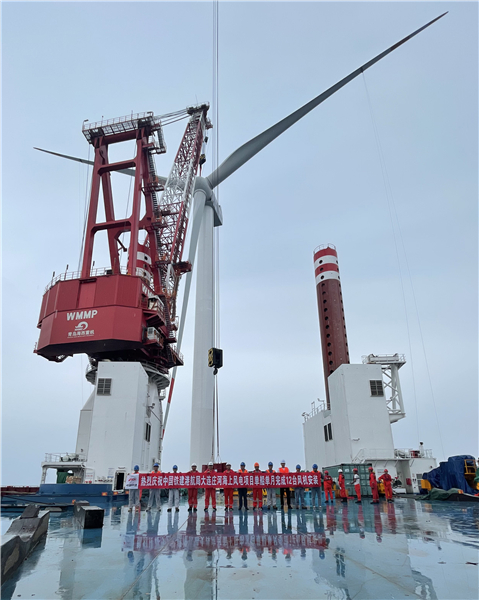

8月31日8時50分,隨著15#風機安裝的順利完成,中國鐵建港航局大連莊河海上風電項目成功實現8月份單船完成12臺大兆瓦風機安裝,一舉刷新國內北方海上風機安裝的最快紀錄。

在海上風電搶裝潮的大背景下,中國鐵建港航局大連莊河海上風電項目成功克服建設規模大、項目工期緊、協調范圍廣、施工條件復雜等不利因素,打破當前“一機難求、一船難求”的困難局面,實現疫情防控與項目建設兩手抓兩手硬。8月正是強對流天氣的高發季節,有效施工天數不足20天,該項目成功克服臺風“煙花”及“奧麥斯”的環流影響,緊緊抓住小窗口期組織吊裝作業,順利實現單船單月完成包括7.5兆瓦、6.25兆瓦、5兆瓦在內的2家廠家3種不同機型共12臺風機的安裝任務。

自2020年9月完成莊河海上風電Ⅱ號場址(300兆瓦)項目首臺風機安裝后,中國鐵建港航局在后續的施工實踐中,自主設計制造通用型輪轂象腿工裝適應不同型號機組的安裝作業,大膽采用“平衡梁單機抬吊”“葉片穿甲板”等施工工藝科學優化安裝工序,梳理好前后場銜接打通供貨鏈各環節,確保海上風機安裝的“流水線作業”,實現了施工效率的成倍提升。2020年10-12月,在施工海域最低溫度達零下15度時,項目部以單船“三天一臺”的安裝速度,持續刷新北方海域海上風電冬季不間斷施工的最長紀錄,并以52小時打破國內同級別海上風機單臺安裝的最快紀錄。中國鐵建港航局充分發揮船機設備的優異性能,持續深挖風電安裝船潛力,在全力推進風機安裝施工的同時,始終秉承質量與安全并重,實現了“零”事故、“零”傷亡,驗收合格率100%的安全生產建設目標,以優異成績打造“鐵建品質”。


據悉,中國鐵建港航局主要負責遼寧莊河海域海上風電場址共計91根單樁基礎工程施工和111臺大兆瓦海上風機安裝的建設任務,總裝機容量達650兆瓦。項目建成后預計年上網電量可達17.3億千瓦時,每年可節約標煤55.3萬噸,減少污染物排放119萬噸。

接下來,中國鐵建港航局將繼續憑借“鐵建速度”全力打造精品工程,堅決打贏2021年海上風電攻堅戰,為實現國家“雙碳”目標貢獻“鐵建力量”。




分享到:
相關文章 iTAG:
太原重工Aerodyn平臺首臺4.5MW機組成功并網發電
巨力索具國內首套大兆瓦全角度海上單葉片吊具SAT測試圓
三一重能5MW“箱變上置”陸上風機獲DNV權威認證!
頻道推薦
服務中心
微信公眾號

CESI
關于本站
版權聲明
廣告投放
網站幫助
聯系我們
網站服務
會員服務
最新項目
資金服務
園區招商
展會合作
節能產業網是以互聯網+節能為核心構建的線上線下相結合的一站式節能服務平臺。
©2007-2020 CHINA-ESI.COM
鄂ICP備19009381號-2
節能QQ群:39847109
頂部客服微信二維碼底部
掃描二維碼關注官方公眾微信
heyzo一本久久综合
