海上風電新紀錄!24小時安裝一臺機組
來源:中廣核新能源 時間:2021/2/22 22:36:39 用手機瀏覽

浩蕩春風起,奮進腳步疾。隨著蘆潮港碼頭悠揚的汽笛聲久久回蕩,春節期間的每一個清晨,中廣核新能源浙江嵊泗海上風電項目交通船“遠潤風電7”載著項目部人員緩緩從碼頭出發,駛向海上施工現場。東海之濱的朝陽,照耀著中廣核人“嚴、慎、細、實”的工作作風,見證著嵊泗項目銳意進取、務期必成的堅定步伐。

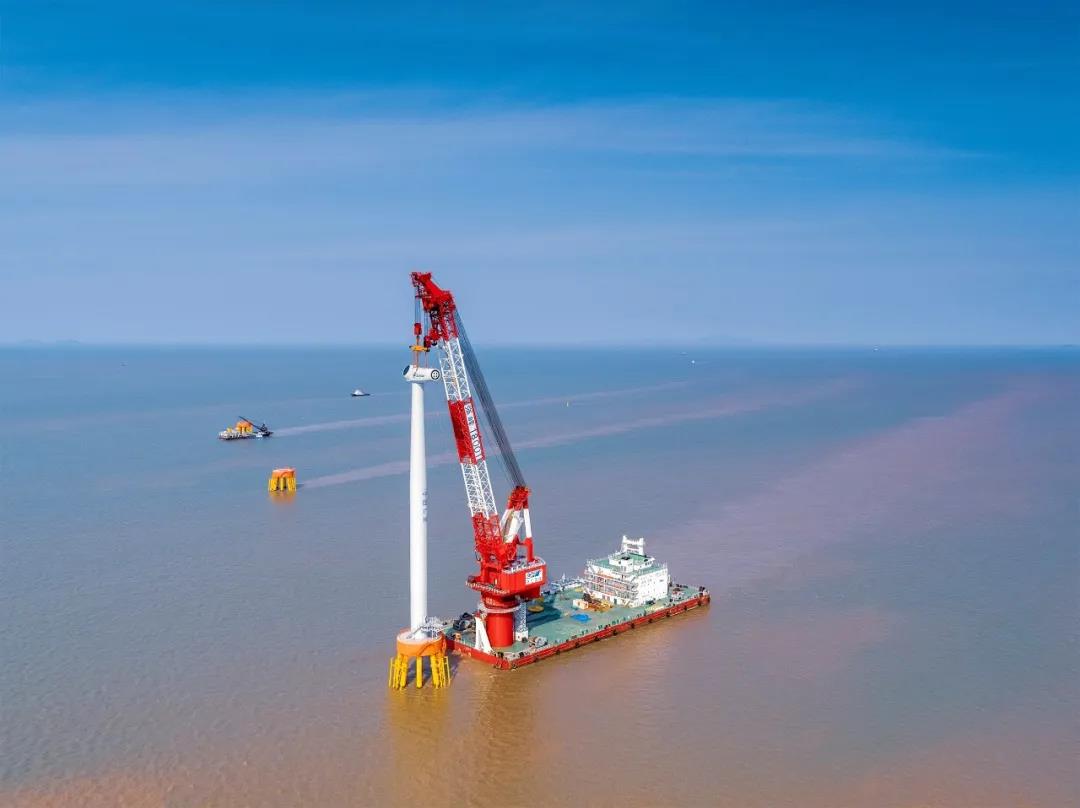

面對2021年春節復雜多變的疫情形勢與愈發激烈的“搶裝潮”,中廣核新能源嵊泗項目部全體員工響應公司就地過年的號召,主動請纓、全員堅守,為工程建設站好最重要、最關鍵的一班崗。春節期間,現場345名作業人員、21艘船舶連續作業,3個風機安裝作業面、3個承臺施工作業面安全、平穩開展。2月11日至19日,嵊泗項目高效完成了2臺風機安裝、1420m3承臺混凝土澆筑。2月14日,隨著42號風機葉片與輪轂成功對接,該臺風機順利完成安裝,創下了24小時內完成1臺風機安裝的新紀錄。


2021年初,冬季寒潮頻繁地襲擾著浙江地區,致使項目月均有效作業天數不足15日,且施工窗口期存在“短、少”的特點,往往單次窗口期不足兩天。面對此不利影響,嵊泗海上項目部積極應對,持續探索工序優化、工效提升方案,根據場內風機安裝船舶的特點,將原本完整的吊裝工序切分成平行施工單位,使一天的窗口期也能有效利用,發揮了船舶最大工效。


自2020年12月16日“海龍興業號”進場以來,項目團隊多方協調、科學組織,以小時為單位編制船舶進撤點和施工計劃,專人跟船落實計劃執行,狠抓每一個寶貴的施工窗口期。在“1艘浮吊船+2艘風機安裝船”組合吊裝,項目風機安裝作業踏上了高速路。兩個月內,該高效組合模式共計完成了13整臺風機安裝,截至2021年2月19日,項目累計完成16臺風機安裝,另有1臺吊裝至機艙、3臺吊裝至三節塔筒,為實現2021年全場投運目標打下了堅實的基礎,跑出了新的“中廣核速度”。





分享到:
相關文章 iTAG:
陽江國家海上風電裝備質檢中心全面復工
建行廣西區分行:超21億元融資支持風電建設
國內單體高度最高、重量最重!海上風電“巨無霸”如何
張家口沽源縣風光并網規模達200萬千瓦
超32GW!全國沿海大省“十四五”海上風電規劃裝機、補
怎么看廣東海上風電省補方案?
中企投資承建的阿根廷最大風電項目群更多項目投運
中廣核境內新能源裝機容量突破2400萬千瓦
頻道推薦
服務中心
微信公眾號

CESI
關于本站
版權聲明
廣告投放
網站幫助
聯系我們
網站服務
會員服務
最新項目
資金服務
園區招商
展會合作
節能產業網是以互聯網+節能為核心構建的線上線下相結合的一站式節能服務平臺。
©2007-2020 CHINA-ESI.COM
鄂ICP備19009381號-2
節能QQ群:39847109
頂部客服微信二維碼底部
掃描二維碼關注官方公眾微信
heyzo一本久久综合
