中國南海海域首臺6.45MW海上風機成功吊裝!
來源:三峽新能源 時間:2020/9/24 21:27:13 用手機瀏覽

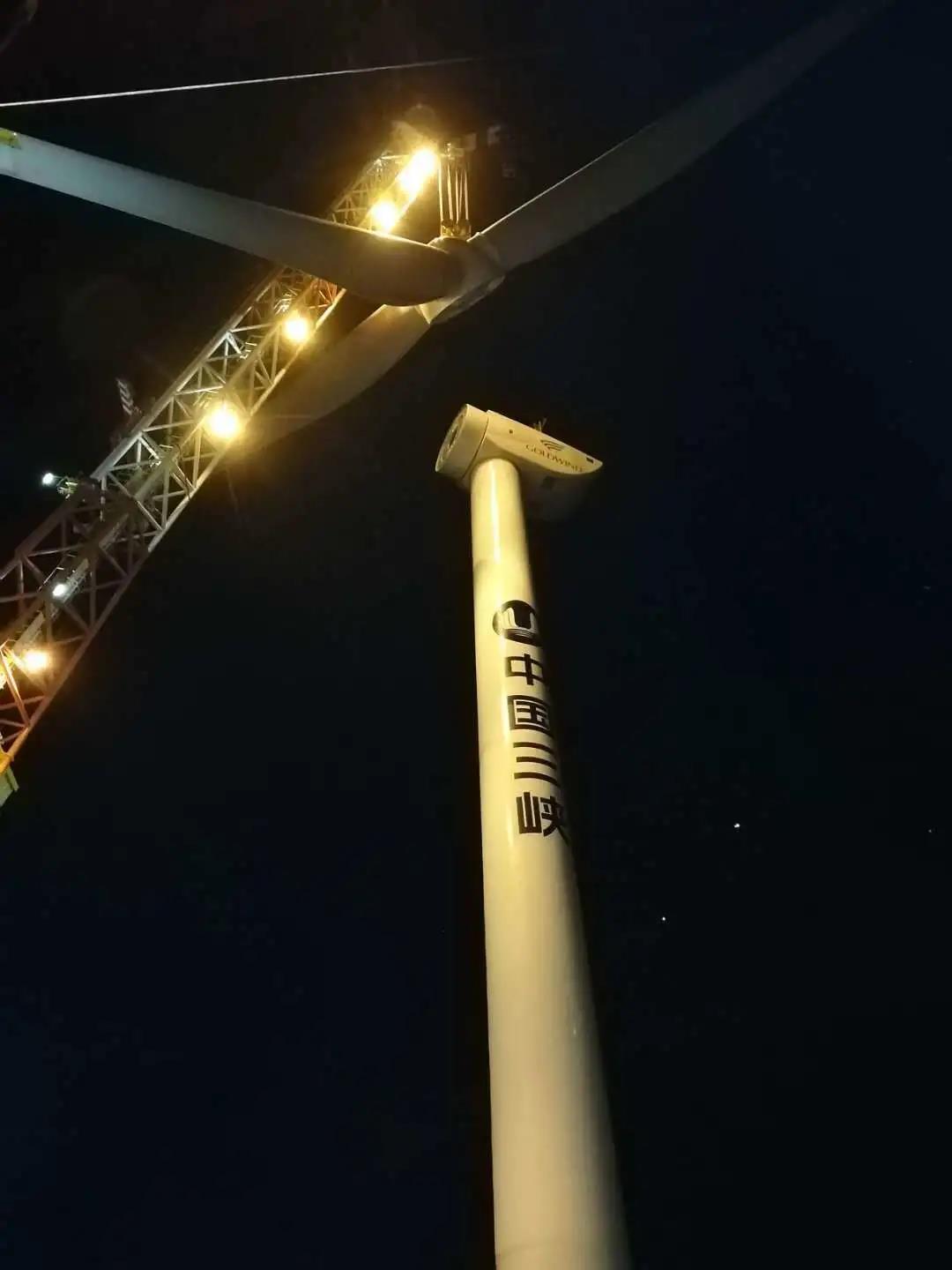

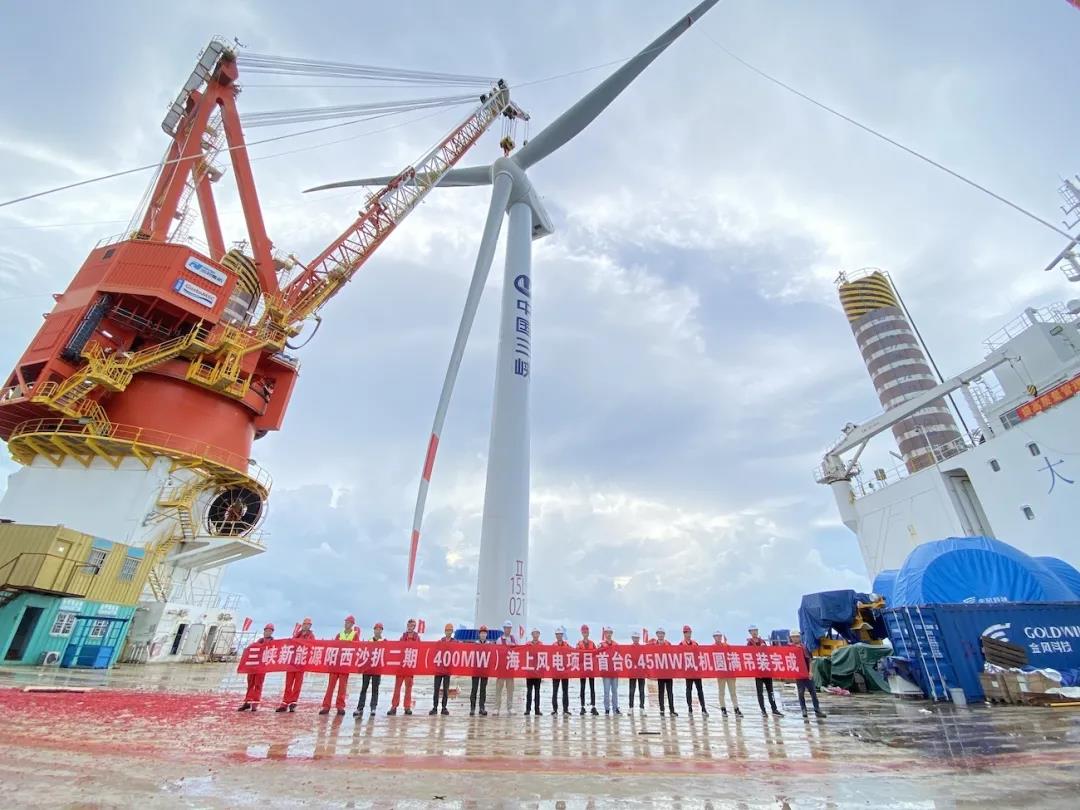

9月23日6時16分,葉輪在超百米高空與機艙精準對接,標志著三峽新能源廣東陽江沙扒二期400MW海上風電項目首臺風機吊裝成功,這是我國南海海域吊裝的首臺6.45MW海上風機。


\


項目簡介

沙扒二期項目位于廣東省陽江市陽西縣沙扒鎮附近海域,項目裝機規模400MW,批量化應用62臺國產6.45MW海上風機,項目達產后預計年上網電量10.84億度,可滿足65萬戶家庭一年的用電需求。與同等規模的燃煤電廠相比,每年可節約標煤約36萬噸,減少二氧化碳排放約92萬噸。


項目建設情況

01

吊裝準備

項目自2020年開工建設以來,在集團公司的正確指導下,在地方政府及相關職能部門的大力支持下,三峽新能源珠江公司根據項目首批機組并網節點目標,積極組織各參建單位,合理安排吊裝工期,超前組織完成施工方案專家論證、塔筒吊裝前質量監督檢查、現場施工技術及安全交底等各項準備工作。


02

克服困難

項目相繼克服施工海域地形復雜、水深跨度大、嵌巖施工工藝復雜、搶裝潮背景下的鋼結構產能緊張等困難,精心組織、攻堅克難,有效抓住海上施工窗口期,安全、高效推進項目建設,順利完成首臺風機安裝建設任務。


03

重要意義

該風機采用芯柱式嵌巖三樁導管架基礎,其整體剛度大、抗浪性強,掌握了海上風電芯柱嵌巖基礎施工關鍵技術。首臺風機成功吊裝標志著陽江二期項目轉入機電安裝階段,項目建設正式進入主體施工關鍵期,為集團公司在廣東陽江地區建成首個集中連片規;_發的“百萬千萬級”海上風電基地邁出了堅實一步。


04

下步計劃

項目團隊將再接再厲,加大人員和設備投入,在嚴保安全、質量的前提下,進一步加強施工管理力度,認真組織海上升壓站安裝調試、集控中心建設以及場內集電線路敷設等相關工作,確保項目早日實現年度首批機組并網目標。


\




分享到:
相關文章 iTAG:
英國與荷蘭電網運營商擬建海底互聯系統連接海上風電
趙生校:江蘇海上風電發展和產業鏈升級
國家發改委能源研究所陶冶:風電還沒有到斷崖式下降的
中國工程院院士劉吉臻:西電東送不可持續 海上風電將成
英國海上風電將進入“負補貼”時代 政府可望收回過去1
全球疫情拖累供應鏈 國內海上風電“望洋興嘆”
德國海上風電發展目標將增至20吉瓦
2.5GW!紐約州將推出美國最大規模海上風電招標
頻道推薦
服務中心
微信公眾號

CESI
關于本站
版權聲明
廣告投放
網站幫助
聯系我們
網站服務
會員服務
最新項目
資金服務
園區招商
展會合作
節能產業網是以互聯網+節能為核心構建的線上線下相結合的一站式節能服務平臺。
©2007-2020 CHINA-ESI.COM
鄂ICP備19009381號-2
節能QQ群:39847109
頂部客服微信二維碼底部
掃描二維碼關注官方公眾微信
heyzo一本久久综合
