根據調研機構的調查,英國計劃部署電池儲能系統數量和裝機容量正在不斷增加,目前提交部署計劃的800多個儲能項目總裝機容量達到20GW以上。根據行業媒體的報道,英國最近提交的儲能部署計劃數量激增, 2021年第二季度提交的計劃部署的儲能系統裝機容量創下新紀錄。
研究表明,到2021年第二季度末,英國計劃部署的儲能系統總裝機容量已從近17GW快速增長到20GW以上,這意味著未來幾年儲能部署可能會大幅增加。
下圖顯示了英國儲能項目按季度和項目規模劃分的計劃部署的裝機容量。
英國2021年第二季度計劃部署的60個儲能項目裝機容量達到創紀錄的3.7GW
英國儲能市場的主要活動始于2015年,在2017年提交的儲能部署計劃數量激增。在隨后幾年中,提交部署計劃的儲能系統裝機容量趨于平穩。而在2021年,英國提交部署計劃的儲能系統裝機容量達到了峰值。
雖然這些計劃包含各種規模儲能項目,但由于大型儲能項目的裝機容量閾值提高到50MW,大型項目將占據儲能市場主導地位。英國今年提交的部署計劃大多是裝機容量30MW以上儲能項目。
英國2021年第二季度提交的59個儲能系統部署計劃總裝機容量為3.2GW,這是英國迄今為止最高的季度提交容量。在此期間提交的計劃中有92%的項目將部署30MW以上儲能系統,其中包括一個計劃在蘇格蘭拉納克郡部署的一個500MW儲能系統。
2021年將成為英國儲能提交容量破紀錄的一年

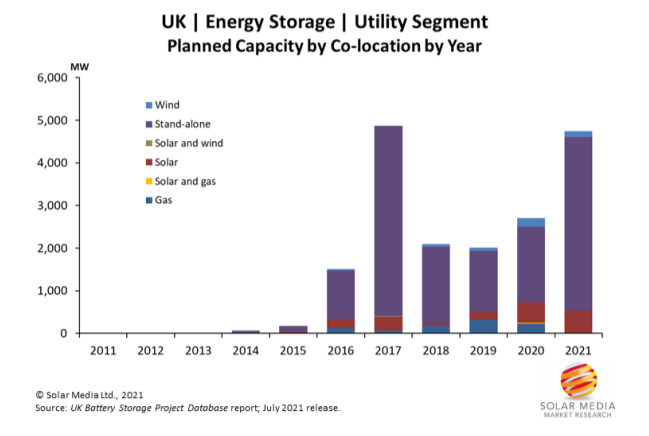

上圖顯示了按年份劃分的共址部署規劃容量。由于部署的儲能系統裝機容量越來越高,這意味著儲能市場越來越多地被獨立部署儲能系統主導,其中82%計劃部署儲能裝機容量來自獨立部署的儲能系統。
在通常情況下,儲能項目規模取決于正在開發的項目類型;獨立部署的儲能系統的裝機容量通常較大,而共址部署的儲能項目的裝機容量往往要小得多。雖然已經部署了各種規模的儲能項目,但由于計劃部署的儲能系統裝機容量不斷增長,預計未來幾年運營的儲能系統裝機容量將迅速增加。
英國許多儲能開發商正在提交申請,計劃部署與風能和太陽能發電場共址部署的電池儲能系統。由于這些儲能項目通常規模較小,儲能市場發展將繼續由裝機容量更大的獨立部署儲能系統所驅動。
從2021年初到目前為止提交的儲能部署總裝機容量為4.7GW。因此可以預計,2021年英國計劃部署的儲能系統裝機容量將創下歷年來最高記錄。
英國大約有10.5GW儲能項目部署計劃申請獲得批準,并有可能在未來幾年內部署。
根據調查,英國計劃部署儲能系統的增長速度遠快于部署水平,雖然計劃部署的儲能系統裝機容量超過20GW,但目前開通運營的儲能系統裝機容量只有1.3GW。還有1GW以上的儲能項目的計劃被拒絕或開發商正在籌備中,然而這些儲能系統仍然有在未來部署的潛力。

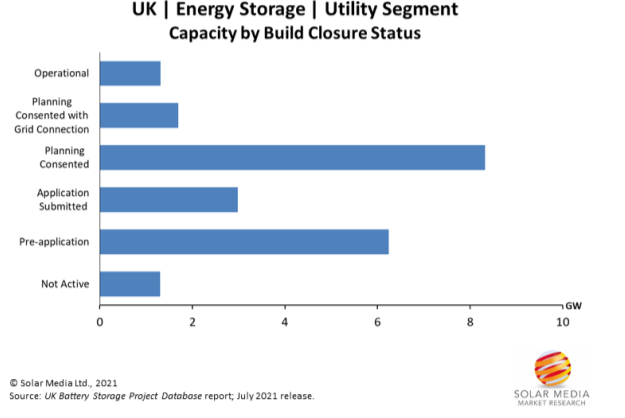

英國還有6GW以上的儲能項目處于預申請規劃階段;大約3GW儲能項目已經提交計劃,但仍在等待批準;8.5GW儲能項目部署計劃已經獲得批準,但尚未授予并網合同;只有將近2GW儲能項目已通過并網批準。
研究表明,英國今年儲能部署規劃部署的裝機容量將會顯著增加,市場活動變得非;钴S。隨著800多個儲能項目中的一些儲能系統獲得批準并開始部署,將在未來幾年看到儲能部署率快速上升。
|
